61、根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的是( )。
A、施工前,劳务分包人应为施工场地内的自有人员及第三方人员生命财产办理保险,并承担相关费用
B、劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用
C、劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用
D、劳务分包人必须为租赁使用的施工机械设备办理保险,并支付相关保险费用
试题答案:
C
试题解析:
A错误,发包人为施工场地内的自有人员及第三方人员办理保险
B错误,承包人为材料办理保险
D错误,租赁使用的施工机械设备由承包人提供并办理保险
62、建设工程项目质量控制系统运行的核心机制是()。
A、反馈机制
B、持续改进机制
C、动力机制
D、约束机制
试题答案:
C
试题解析:
建设工程项目质量控制系统运行的核心机制是动力机制,它来源于公正、公开、公平的竞争机制和利益机制的制度设计或安排。
63、实际费用法是工程费用索赔中最常用的一种计算方法,该方法的计算原则是()。
A、以承包商为某项索赔工作所支付的实际开支为根据
B、以承包商为某项索赔工作所支付的含税工程造价为根据
C、以承包商为某项索赔工作所支付的直接工程费为根据
D、以承包商为某项索赔工作所支付的直接费为根据
试题答案:
A
试题解析:
实际费用法是计算工程索赔时最常用的一种方法。其计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。
64、关于横道图进度计划表的说法,正确的是( )。
A、可以将工作简要说明直接放到横道图上
B、计划调整比较方便
C、可以直观地确定计划的关键线路
D、工作逻辑关系易于表达清楚
试题答案:
A
试题解析:
B错误,横道图调整起来比较麻烦
C错误,能够确定关键线路和各种参数是网络图的最大优点
D错误,工作逻辑关系可以设法表达,但不易于表达清楚

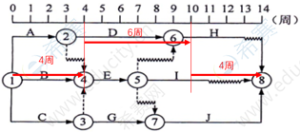

65、某双代号网络计划如下图,如B、D、I工作共用一台施工机械且按B→D→I顺序施工,则对网络计划可能造成的影响是( )。
A、总工期不会延长,但施工机械会在现场闲置1周
B、总工期不会延长,且施工机械在现场不会闲置
C、总工期会延长1周,但施工机械在现场不会闲置
D、总工期会延长1周,且施工机械会在现场闲置1周
试题答案:
B
试题解析:
从网络图中能读出来,若如同题干描述,需严格按照B→D→I顺序施工,则D工作相当于延误1周,而I工作相当于延误3周。
且能读出,D工作总时差=(D的自由时差)+H的自由时差=1周,I工作总时差=自己的自由时差=3周,刚好与D工作延误1周和I工作延误3周相对应,所以既不会造成总工期延长,也不会有施工机械闲置。故答案为B。
66、建设工程项目进度控制的过程包括:
①收集资料和调查研究;
②进度计划的跟踪检查;
③编制进度计划;
④根据进度偏差情况纠偏或调整进度计划。
其正确的工作步骤是( )。
A、①→③→②→④
B、①→②→③→④
C、①→③→④→②
D、③→①→②→④
试题答案:
A
试题解析:
本题看似考核进度控制的过程,其实就是考核PDCA循环。
关键词:调查→计划→实施→检查→纠偏或调整,所以正确顺序是①→③→②→④。
故答案为A。
67、下列工程项目风险管理工作中,属于风险控制阶段的是( )。
A、确定风险因素
B、向保险公司投保
C、确定各种风险的风险量和风险等级
D、对其进行监控并提出预警
试题答案:
D
试题解析:
A属于风险识别(认识),B属于风险响应(预防),C属于风险评价(定级),D属于风险控制(过程中)。
68、某施工现场发生触电事故后,对现场人员进行了安全用电操作教育,并在现场设置了漏电开关,还对配电箱.电路进行了防护改造。这体现了施工安全隐患处理的( )原则。
A、冗余安全处理
B、预防与减灾并重处理
C、直接隐患与间接隐患并治
D、单项隐患综合处理
试题答案:
D
试题解析:
题干中涉及“人”、“机”等多项影响因素,是人机料法环兼顾的单项隐患综合处理。
69、下列组织工具中,能够反映项目所有工作任务的是( )。
A、组织结构图
B、工作流程图
C、工作任务分工表
D、项目结构图
试题答案:
D
试题解析:
项目结构图通过对任务目标逐层分解,反映项目所有工作任务。
70、利用水泥沥青等胶结材料,将松散的废物胶结包裹起来,减少有害物质从废物中向外迁移、扩散,使得废物对环境的污染减少。此做法属于固体废物处置的( )。
A、填埋
B、稳定和固化
C、堆肥
D、压实浓缩
试题答案:
B
试题解析:
暂无解析。
